Ztracené bednění

Pasy, lavičky, geodet. Moje chyby, přešlapy nebo rozhodnutí, které bych udělal jinak.

Pasy, lavičky, geodet. Moje chyby, přešlapy nebo rozhodnutí, které bych udělal jinak.

Ahoj, ze svépomocí.cz jsem čerpal mnoho informací, tak musím taky přispět svojí troškou do mlýna. O tom, jak postupovat a jaké technologie zvolit, je tu celá řada článků a příspěvků. Já jsem svůj příspěvek pojal trochu jinak.  Níže bych se rád podělil o moje chyby, přešlapy nebo rozhodnutí, které bych dělal jinak. Takže podrobný návod zde určitě nenajdete.
Ztracené bednění na pasech a jeho zalívání 26. 5. - 4. 6.

Ztracené bednění na pasech a jeho zalívání 26. 5. - 4. 6.

Musím se přiznat, že mi na psaní trochu spadl řemen, protože pořád jen zdím a to mě baví o dost víc. Zkusím ale povzpomínat, co se dle fotek dělo.Napřed jsme si dle niveláku na pasech našli nejvyšší pod a pak už jeli jen s vodováhou. V nejvyšším bodě a sušší směsí podbetonovalo první ztracenko a pak už se jelo. Roxory, co jsme dávali do pasů, vyšli dost pěkně, mimo asi dvou, co se museli ohýbat, byli všechny OK. Když se dávali, dával jsem je v rozestupu 25 první a pak 100 každej další. Vím, že by asi měly být v každým, ale myslím, že i tak to drží fest.Občas se nám stalo, že nám ztracenko přestalo sedět - tím myslím v rovině když před tím sedělo dobře, vůbec jsme netušili jako to, takže se občas bednění i několikrát předělávalo a musím říct, že pořád v předklonu a na kolenou, žádná sláva. Později - při zakládání zdiva - jsme zjistili, že jedna dvoumetrová vodováha měří jinak při každým otočení. Nechápu, jak je to možné, ale asi je.Po zdárném položení první řady, a že to nebylo tak jednoduchý, se šli vázat roxory. Položili jsme vždy dva vodorovné a překryvem mezi kusy cca 20 cm a pak se ještě provázaly rohy a to každý s každým - více na fotkách. Koupila se mechanická vazačka (díval jsem se i na půjčení na elektrickou, ale nemyslím si, že by se to pro svépomocníka vyplatilo) a šlo to jako po másle. Jedno upozornění, kupte si delší vázací drátky, i když 100 mm vypadá, že je dost, není. Jak bylo víc než 2 roxory, už to bylo hodně na těsno, nebo to nešlo vůbec.Před položením druhé řady (původně měla být jedna, ale bagrista koukl a říkal, že jsme moc nízko vůči terénu - a měl pravdu) se ještě přichystali prostupy pro kanalizaci uvnitř domu. Kanalizace se vedla v KG 110, takže mezi ztracenko se vyřezaly díry a umístila KG150, aby tam 110 pak šla v pohodě protáhnout.Druhá řada se jela stejně jen byla jednodušší, už se jen pokládala. Občas vnikla nějaká mezera, tu jsme vyplnili jen vložením kusu rozbitýho ztracenka - nebyl to dobrý nápad, protože při zalívání všechny tyhle kusy vypadly, takže doporučuji nějak lépe zabezpečit.A s přesnost není až tak úplně třeba +-2 cm je úplně v pohodě.
Další materiál

VIDEO: Další materiál

Tak první stavební den je za námi. Následovalo spočítání, kolik budu potřebovat lepidla ke zbytku stavby. Následně jsem objednal další závoz stavebního materiálu, skladbu auta jsem si domluvil tak, aby mi tam přijeli kostky na obvodovou zeď i překlady.Než mi přijel další materiál, ještě mi několikrát nasněžilo a zase se rozpustilo. Při závozu jsem si opět domluvil složení materiálu z přívěsu na obecním pozemku. Po odjezdu auta jsem se svým ještěrem jel uklízet ytong. Musím poznamenat, že to bylo mnohem lepší než s bagrem, jen jsem zjistil, kolik nerovností a děr skýtá těch 166m silnice, po kterém jsem musel jet. Shodou okolností jsem se potkal u palet s Petrem, po krátké diskuzi jsem se jej zeptal zda nemá ruční paleťák, a zda by mi ho mohl půjčit. No a díky tomu jsem večer s pomocí táty nastěhoval několik palet na základovou desku. Deska je moc vysoko na to, abych na ní mohl najet ještěrem a tak jsem ještěrem dal paletu na desku a táta ji na desce posunul paleťákem.
První stavební den

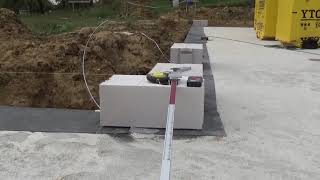

VIDEO: První stavební den

V sobotu ráno jsem s pomocí táty začal zdít první řadu zakládacích kostek. Čekal jsem tedy, že to bude jednodušší, ale šlo to. Na začátku jsem měl problém chytit správnou konzistenci zakládací malty, ale po několikáté "várce" se to podařilo a následně to šlo "samo". Poskládali jsme kostky do zakládací řady a srovnali pomocí vodováhy a provázku. Zde trochu odbočím a vložím sem svou radu pro další stavitele svépomocí (viz box níže). Po založení první zakládací řady jsme ji rychle přikrývali. Jak jinak - muselo začít pršet (alespoň, že nesněžilo - mě by už nepřekvapil sníh ani v červenci při pokládání panelů na strop :-/ ).
Nejnovější dotazy
4. 12. 2022 10:33
Morris
0
20. 10. 2021 9:07
Tomáš Hálek
0
27. 3. 2021 21:15
Honza S.
6
Právě se diskutuje
4. 4. 2021 16:45
Honza S.
6
Zavážení prostoru desky, hutnění a odvětrávání podloží, armování a šalování

VIDEO: Zavážení prostoru desky, hutnění a odvětrávání podloží, armování a šalování

Podle výkresu bychom měli mít pod deskou štěrkové lože, tedy vrstvu kameniva vysokou 250 mm. Než ale začneme kamenivo do desky ukládat, podklad si řádně zhutníme a případně doplníme materiálem z původního výkopu.Příprava mezizákladového prostoru, tj. prostoru mezi základovými pásy a nadezdívkou, patří mezi nejdůležitější kroky přípravy základů. Tato vrstva je důležitá proto, že betonová deska, která bude nahoře, musí být celoplošně podepřena. Pokud tedy tato vrstva nebude z vhodného materiálu a začne v průběhu let sedat, stane se z betonové desky stropní konstrukce.K hutnění nám poslouží tzv. žába, neboli vibrační pěch.Pokud se rozhodneme materiál pod štěrkové lože doplňovat ve větší výšce, je nutné hutnit postupně po vrstvách. Přičemž výška jednotlivých vrstev nesmí přesáhnout 30 cm.
Základová deska - systém Elegohouse

Základová deska - systém Elegohouse

Tento systém desky byl pro mě do doby, kdy se mi dostala projektová dokumentace do ruky absolutní neznámá. Do té doby jsem znal jen desky klasické, s hutněním podložím uvnitř desky a maximálně jsem slyšel něco o pěnoskle. V kostce o tom to systému: ,,Základový systém ELEGOHOUSE je řešení, které eliminuje většinu nevýhod zmíněných postupů pro stavbu základových desek. Inovativní systémové řešení využívá kombinaci osvědčeného zakládání na pásech s horní samonosnou betonovou deskou, která je navržena podobně jako stropní konstrukce – není tedy závislá na provedení a stabilitě hutněného podsypu. Desku tvoří nosníky a masivní polystyrenové vložky. Ty slouží jednak jako tepelná izolace pod deskou a zároveň fungují jako ztracené bednění při betonáži. Tím, že je tepelná izolace nedílnou součástí konstrukce a pevně k ní přiléhá, aniž by však byla vystavena tlaku celé stavby, je dosaženo vysoké spolehlivosti a účinnosti." zdroj: www.tzb-info.cz Něco o systému už vím, ale to je jen teorie, praxe je vždycky horší. Na internetu jsem tedy hledal více informací o tom, jak desku svépomocí vystavět, ale moc se nedařilo. Shlédl jsem několik videí, ale ty mi sice na některé otázky odpověděli, jiné zase přinesli. Jedna z věcí, která mě zarazila bylo, že ve videu jsem viděl dřevěné hranoly uvnitř desky. Asi nějaké podpěry si říkám. Otázka je, kde a jak je vystavět. Tu jsem nikde nedočetl. Pokud jste nyní ve stejné fázi jako byl já, myslím, že můj článek Vám rázem pomůže vše vysvětlit. Teď tedy už k samotné realizaci.
4. stavební týden - Ztracené bednění a hydroizolace sklepa

4. stavební týden - Ztracené bednění a hydroizolace sklepa

Dnešní den nás čekalo zakládání první řady ztraceného bednění ve sklepě pod zahradním domkem. Před zakládáním bylo třeba dostat do sklepa potřebné tvárnice. Na 1 řadu vychází přibližně 1 paleta, na které je 40 tvárnic ZB DEK 30. Pro zakládání jsem si namíchal jedno kolečko betonu a postupně v kýblech nosil po žebříku do sklepa. Vystačil jsem si s jedním malým kýblem na celou jednu řadu tvárnic. Nejprve jsem založil všechny celé tvárnice a na konec jsem si nechal dořezy. Ty jsem nyní už dělal z kostek, které mají uvnitř dělicí příčku, aby se mi při betonování tvárnice nerozlomila.
3. stavební týden - Ztracené bednění a rozvody kanalizace

3. stavební týden - Ztracené bednění a rozvody kanalizace

V tento den jsme natáčeli reportáž o získání stavebního povolení na stavbu RD za současných podmínek. Naše reportáž byla ještě tentýž den odvysílána na ČT 1 v Událostech.
Zakládání, armování a betonování ztraceného bednění

VIDEO: Zakládání, armování a betonování ztraceného bednění

Na vybetonované základy budeme po obvodu domu ukládat 3 řady ztraceného bednění s označením Ztracené bednění DEK 40 o rozměru 50x40x25 cm a pod vnitřním nosným zdivem ZB DEK 30 o rozměru 50x30x25 cm. Podle výkresu jsme ve stavebninách objednali tvárnice ztraceného bednění, roxory o průměru 10 mm a kari sítě. Jednotlivé tvárnice jsme si nanosili po obvodu domu, abychom je měli při práci pěkně po ruce. Roxory rozmístíme mezi první a druhou řadu ztraceného bednění po obvodu a současně je přivážeme ke svislé výztuži vedoucí ze zabetonovaných základů.
Základové pásy a základová deska

Základové pásy a základová deska

Půjčili jsme si malý bagřík a šlo se na to. Při hrabání základů proběhlo vše, jak mělo, a já začal věřit, že stavba domu nebude zas až tak špatný nápad. Že to bylo mylné tvrzení, si přečtete v nějakých dalších článcích. :-)    Samozřejmě jsme nejdřív stáhli skrývku (pěknou zeminu). Základové pásy se hrabaly 60 cm široké a 80 cm do hloubky. Do vykopaných pásů se položily zemnící pásy a trubka, kterou se vše ostatní povede do domu.
Budování ztraceného bednění a jeho vylití betonem

Budování ztraceného bednění a jeho vylití betonem

Tu bylo ale nejdříve potřeba opravit, jelikož nebyla zcela funkční. Nejen, že je stará, navíc si před několika lety trošku “zaplavala”, jelikož se domem a zahrádkou prarodičů prohnala povodeň. Manžel s tchánem jsou ale naštěstí velice šikovní a tak si se závadou dokázali poradit. Po téměř dvou týdnech odpočinku, v rámci kterých proběhla naše svatba a svatební cesta, můžeme zpět do práce! Druhého července jsme začali s budováním ztraceného bednění. Jako úplně první bylo třeba zjistit, který roh je nejníž a s jak velkým výškovým rozdílem budeme pracovat. Po té se položiy všechny rohy. Zkontrolovali jsme délky protilehlých stran a úhlopříčky. A samozřejmě se opět používali naši oblíbení pomocníci - provázek a nivelační přístroj, ten jsme před zahájením stavby vyměnili za flašku rumu s naším známým zedníkem, který si kupoval nový. Jelikož byl na stavbě většinou jen manžel, občas jsem mu tak nějak pomáhala já, a mimo víkendy jsme chodili na stavbu jen po práci, rozhodli jsme se zakládat na sucho. Na těch pár hodin po práci by se skoro nevyplatilo rozdělávat maltu nebo snad vozit beton z betonárky.
Základová deska

Základová deska

Objednal se bagr na skrývku ornice. Vzhledem k tomu, že pod naším pozemkem je stoletá voda, nemůžeme mít vchod na úrovni zeminy a musí se zvednou výš o 750 mm. Skrývka ornice tudíž proběhla v co nejmenší hloubce a  někde jsme téměř nic nehrabali. Vzhledem k nerovnostem na pozemku byla skrývka ornice v jedné části v hloubce 30 cm a na druhé straně 0 cm. Poté se pozval geodet, který nám změřil přesnou výšku stoleté vody a doporučil hloubku základových pasů na 800 mm a šíři na 500 mm. Opět přijel bagr a vybagroval nám základové pasy. 7.7. 2019 - Položili jsme zemnící pásek, položili prostupy na odpady a elekřinu a další týden přijeli z betonárky vylít základové pasy. Objednali jsme ztracené bednení a na založení rohů jsme si pozvali odborníka. 20. 7. 2019 - zakládání rohů trvalo zhruba 3 - 4 hodiny. Tři řady ztraceného bednění nám ve dvou lidech a s občasnou výpomocí trvaly 3 víkendy a několik večerů po práci. :) 7. 9. 2019 - betonáž ztraceného bednění 9. 9. 2019 - navežení kameniva a písku a příprava trubek na odpad a vodu. 17. 9. 2019 - položené a hotové odpady 21. 9. 2019 - dovážka štěrku a během dne bylo hotovo a připraveno na pokládku kari sítí. Další týden jsme se pustili do extruďáku a měli jsme připraveno na vylití. 23. 10. 2019 - vylitá základová deska a pozval se bagrista na vybagrování jímky. Pak už jsme jen položili trubky a zarovnali terén. Během listopadu se objednal Ytong, který máme složený na desce. Dále jsme si zařídili střechu a okna. Začít stavět máme v plánu zase v průběhu února.
Nejdřív terasu, pak dům!

Nejdřív terasu, pak dům!

S tímhle řešením jsme se do té doby nesetkali a samotné nás překvapilo. Když se ale začalo kopat, pochopili jsme. Odhrnout všechnu hlínu naráz a pak ji z místa stavby odvozit (pro zajištění dostatečného manipulačního prostoru), by na našem svažitém pozemku zkrátka nešlo. Protože velká část zeminy měla přijít zpět do prostor terasy ze ztraceného bednění, ukázala se tahle volba jako šťastná. Terasa o rozloze 83 m2 je zasazena do svahu s úhlem sklonu 12°. Takto svažitému pozemku zhruba odpovídá 21% stoupání = převýšení 21 m na každých 100 m. Jenže v místě samotné stavby to bylo ještě víc. Celý prostor terasy vybudované ze ztraceného bednění se zavozil vykopanou zeminou a zhutnil se. Betonáž základové desky terasy proběhla 8. července 2019. Díky našim svědomitým a opravdu precizním zedníkům si můžeme užívat nádherný výhled, který nám tahle plocha poskytla. Původně jsme se s manželem domnívali, že si hrubou stavbu postavíme sami. Vlastníma rukama. Obavy byly velké, ale těšení a nadšení též. Studovali jsme všemožné materiály, sjížděli stavební videa na YouTube, četli chytré knížky. Nakonec vše dopadlo jinak. Vlastní práce si na domě užijeme ještě dost, ale nebude to na hrubé stavbě. Z časových i logistických důvodů řešíme stavební práce zatím subdodavatelsky. A jsme spokojení. Dosud velmi (snad to tak bude i nadále). Zcela otevřeně musím připustit, že bez našeho stavbyvedoucího a zkušeného stavebního dozoru bychom my, jako laici, nedokázali dost dobře posoudit některá úskalí projektové dokumentace a rýsující se problémy vyřešit včas (potřeba hlubších základových pasů, chybné výškové umístění garáže a řady dalších). Ani tak se bohužel nepodařilo zavčas podchytit úplně vše, což nás stálo (a v budoucnu ještě nejspíš bude stát) další finance. Ale o tom až příště. Více si můžete přečíst na našem blogu bydlimeulesa.cz
Začátek - terénky, pasy, založení ZB

Začátek - terénky, pasy, založení ZB

Voda, kanalizace, elektřina na okraji pozemku. Pozemek byl plný náletů a než se vůbec začaly dělat terénní úpravy, tak jsme ho dvakrát "odlesňovali". Byla to upocená ruční práce. Obec nám vyšla vstříc a na nálety nám přistavili kontejner - bezplatně. A také si ho pak plný a našlapaný odvezli. Když už jsme nevydrželi s nervy během čekání na stavební povolení, tak jsme v dubnu 2019 začali bagrovat. Terénní úpravy byly nečakně rozsáhlé. Odvezli jsme cca 50 sklápěček zeminy a další jsme si nechali na pozemku na potom. Po hrubých úpravách jsme začali dolaďovat přesnější tvary. Hrábli jsme do pasů, které nám před tím vytyčil geodet vzhledem k tomu, že to máme ve svahu. Vyhloubily se pasy - velký pásový bagr strávil na pozemku 3 dny - celkem cca 24 hodin. Hurá, máme pasy a jdeme na věci, které budou v nich. Prostupy, zemnící pásek a jelikož jsme se rozhodli vylívat na dvakrát, tak i bednění. Vše v jednom až dvou lidech. Pasy - dolní část jsme vylili a padlo do nich 44 m3 betonu. Strašný!  Druhý den se začalo odbědňovat. Opět jsem objednal geodeta, aby nám nastřílel rohy pro založení ZB - založili jsme hlavní opěrnou zeď. Tady se ukázalo jako dobré si to po něm projít s pásmem. Projektant mu poslal špatná čísla a jeden roh byl "mimo". Zároveň probíhala příprava horní části základů, které jsou "schodovité" do svahu. Dům není podsklepený, v dolní části bude garáž a na svahu pak samotný dům - bungalov. Základy jsou částečna společné. Opět se dotáhl zemnící pásek, prostupy a šalování na "schodovité" základy. Pak už jsme čekali na příjezd Tatry s betonem, jelikož ta jediná se do svahu vyškrábe. Padly 3 mixy, takže 18 m3 betonu. Beton byl hustší, aby se nevylily schody, a o to těžší s ním byla práce. Podařilo se a druhý den následovalo opět odbednění - základové pasy hotové. Poté jsme pokračovali v zakládání dolní části základů (garáž). Geodet opět zaměřil a vyznačil doby na horní části pasů. Pokračovali jsme a připravovali dolní část na vylití základové desky garáže.
Karlův bungalov z Ytongu 02 - hydroizolace a založení stavby

VIDEO: Karlův bungalov z Ytongu 02 - hydroizolace a založení stavby

Na založení stavby využil stavebník Karel služby bezplatného založení rohů první řady tvárnic profesionálem z Ytongu.
Základy rodinného domu svépomocí

Základy rodinného domu svépomocí

Blbá dostupnost a ne zrovna ideální terén znamenají, že už u bagrování základů se potvrdilo to, že ta naše stavba bude fakt zážitek. Místy to u nás totiž je sám kámen, takže některé pasáže musel Petr brát bouracím kladivem po kouscích a nebyl to žádný med. Do připravených pasů pak přišel zemnící pásek, který se podložil kameny a jeho vývody se natáhly nahoru: 4 na svody ze střechy, 1 do domovního rozvaděče a poslední do eletroměrové skříně.
Betonování ztraceného bednění

Betonování ztraceného bednění

YES! Vstávačka v šest. Na sedmou na pozemek. Připravit věci na odvoz (palety, nepoužité ztracené bednění, polík, kopoflex atd...). Půl osmá přijíždí pumpa. Nakonec jsme se rozhodli betonovat ze zadní části pozemku, aby se "nezašpinila" cesta. Po půl osmé přijíždí Kubík. Mix má přijet na osmou, ale akademická čtvrthodinka evidentně není jen akademická ale i "dělnická", takže nějaké zpožděníčko, ale pohoda. Vše je ok. Mix napojený u pumpy. Pumpař si hraje s dálkovým ovládáním a jdeme na to. Naše zkušenosti s pumpou nulové, ale nevadí. Zalejvání relativně v pohodě. Někde se to povledlo lépe, někde hůře, ale ve výsledku po půl hodině máme hotovo a srandinda. Materiál na odvoz už je taky pryč. Kari sítě přivezeny. Deset hodin a máme hotovo. Jdeme na oběd...
Ztracené bednění, přípojky

Ztracené bednění, přípojky

Všechno při starém. Budík v šest. Připravit věci. Vyvenčit Sofí a na půl osmou jedeme do Rokycan na stavbu. Na osmou je objednaný beton. Ale! Tentokrát v mnohem početnější sestavě. Přijeli jsme kolem půl. V půl pět přijíždí libchvavská posila (Terez tatí s Jitkou). Kolem 3/4 se valí můj táta na skládačce a v košíku má prodlužku a velkou flexu. Nooo a na úplný závěr PO OSMÉ HODINĚ (čili se zpožděním) přijíždí Kubík z Hromnice. No a to je co se pracovní síly vše. Už chybí jen sladká tečka v podobě koláče a bábovky, ale ty přijedou mezi osmou a devátou. Jsme v plné sestavě. Úkoly jsou rozdané. Jde se na to. Nejdříve bylo potřeba dodělat prostředek první řady. Bylo nás hodně, takže rychlovka. Jeden házel beton do kolečka, jeden vozil, někdo nosil bednění a síla z východu :) zakládala. Otázka hodinky možná ani ne. Jde se na druhou a třetí řadu. Tady už to byla srandinda, jelo se v poklidu a začínalo se u toho i debatovat a hlavně vtipkovat (ale to až déle). Během stavby druhé a třetí řady, padla desátá hodina a tím pádem i přestávka na kávu atd. Holky se o nás postaraly neskutečně! Raut jak na Českém lvu! Koláč, makovec, bábovka, sušenky, tousty, řízky, zelenina, bylo tam toho fakt dost! Plná břicha a jde se pokračovat. Bednění se stavělo "skoro samo" a tak se začla řešit kanalizace. Nejdříve bylo potřeba krumpáčem dodělat poslední dodělávky a ještě jeden prostup, na který jsme zapomněli, když tam byl bagr. Říká se: "Co není v hlavě je v nohách." Noo tak frajer, který to vymyslel asi nepočítal s variantou, že se musí kopat...takže u nás to bylo: "Co není v hlavě je v rukách.." no klasicky šílenost. Občas mi přijde, že místo půdy máme beton... nic méně po hodince a něco tvrdé makačky hotovo. Během toho se dojelo ztracené bednění a chybělo už jen vzít flexu, nahodit centrálu a nařezat chybějící kousky! Kanalizace se ujal Terky tatí a Kuba, jelikož ten jí dělal asi poslední tři víkendy, tak aby mu to nechybělo :). Né bylko potřeba někoho zkušeného. Trochu se s tím kluci prali, ale nakonec se kanalizace stihla. Roztáhla se ještě voda a dnes zavíráme stavbu a jedeme dom, my ještě do Hornbachu. V neděli ránko sraz jak jinak než na osmou. Začalo se snídaní, která se opět rovnala bufetové snídani v hotelu Hilton. Dnes byl úkol jasný! Vyzkoušet vodu,bylo zapotřebí vyzkoušet spojku, roztáhnout kopoflex, zapískovat, zaházet, poklidit a užít si aspon chvilku víkendu. Všechno se stihlo cca do jedenácti. Největší peklo bylo asi zahazování. Jelikož v dnešní době, kdy se dá vše dělat bagrem a my tam s lopatama jak blbci...nooo na to nejde ani nic říct. Nicméně máme hotovo, ještě poslední baštění a můžeme se rozpustit. Na závěr je ještě potřeba se trochu popíchnout, aby byla nějaká ta sranda, která nás provázela celým víkendem. Všem zúčastněným moc děkujeme za pomoc! Ústí máme asi 7 km, Žamberk 15 km, Brandýs 12km...ale mekáč 50 km :D
