Přípojka elektřiny, vody a plynu

Stavba domu v pandemii - 25. chytrá domácnost
Chytrá domácnost a co jsme vše v našem domě využili, tak o to se s vámi podělíme v našem příspěvku.Jak jsme již psali v příspěvku o tepelném čerpadle, tak podlahové topení regulujeme nakonec bez použití prostorových termostatů pouze vnitřní jednotkou tepleného čerpadla Buderus, přičemž vnitřní jednotku lze ovládat za pomocí aplikace i přes internet.

Sítě (elektrika, studna, kanalizace)
Kanalda byla vcelku v pohodě. Jeli jsme cca 80 m kanalizace. Celkem nás to vyšlo i se zapůjčením bagříku 80 tis. Než jsme šli žádat o stavební povolení, tak jsme museli mít alespoň smlouvu o smlouvě budoucí s ČEZ distribuce, aby bylo jasné, že se máme kam připojit. Jen za dobrý den jsem vyplázl 12.500 Kč. Smlouvu jsme sepisovali 26.08.2019 a 08.06.2020 jsem obdržel dodatek, že prodlužují termín do 30.11.2020. Je to smutné, když přípojné místo je cca 20 m od pozemku. Koupili jsme tedy benzínovou centrálu a celou stavbu zatím jedeme elektriku z ní. Jen při čerpacím testu u studny jsem poprosil o natažení kabelu nejbližší sousedy. Je opravdu tragédie, že člověk stihne sám s manželkou a dcerou postavit dům včetně povolení a ČEZ není schopen nám za tu dobu natáhnout kabel 20 m. Aby byla stavba stavbou, tak jsem nakoupil materiál a zbouchnul jsem s mým taťkou kadiboudu vyšlo to cca 2000 Kč. Máme malé děti, tak čekám, kdy budeme lovit kšiltovky ve výkalech (Homolkovi). Ohledně studny jsem dostal kontakt na jednoho studnaře z Hradce Králové a byl jsem nadmíru spokojen. Pán si obešel všechny studny v okolí a změřil. Pak začal vrt. Když bylo vyvrtáno a dělaly se čerpačské zkoušky, tak opět měřil okolní studny, abychom někomu nevzali vodu. Dokonce i místní starosta pochválil jeho přístup. Vodu jsme našli na 28 m. Byla tedy voda i na cca 12 metrech, ale dle rozborů nebyla na pití moc kvalitní, tak jsme šli hloub. V zemi jsou husí krky až do domu, jak s vodou od studny, tak příprava na elektriku (jestli někdy bude). Na vrt studny jsem koupil plastovou šachtu. Měli zrovna akci, tak jsem u nich vzal i retenční nádrž na d욍ovou vodu (6 m3).

Přípojka elektriky - postup realizace
V řijnu 2019 jsme se vydali na pobočku ČEZ distribuce, kde nám pomohli žádost o připojení vyplnit. Nejdřív jsme se pokoušeli poradit si sami, ale absolutně jsme netušili, co je třeba vyplnit, takže zpětně opravdu doporučuji dojít na pobočku. S pomocí zaměstnanců ČEZu bylo za 10 minut hotovo. Poté jsme cca 30 dní čekali na písemné vyjádření. Dopis přišel v termínu s Návrhem smlouvy o smlouvě budoucí a technickými podmínkami o připojení (TPP). V TPP je podrobně popsáno, jak má být rozvaděč připravený k připojení, ale pokud elektrice nerozumíte stejně jako já, předejte informace někomu jinému a on už si poradí. K našemu překvapení vše proběhlo rychle, bez komplikací a ČEZ ve smlouvě slíbil nás připojit do 3 měsíců ode dne uzavření smlouvy. Jejich úkolem byla zároveň montáž nové pojistkové skříně na sloupu NN, který se nachází na našem pozemku a ze kterého se budeme na el.síť připojovat. Na nás v tuto chvíli bylo zaplatit poplatek 12.500 Kč za rezervovaný příkon a postavit elektroměrový rozvaděč na hranici pozemku podle TPP (technických podmínek o připojení).

Konečně bydlíme - Část druhá
Rozvody jsme si dělali sami. Voda je klasické PP-r s cirkulací TUV. Přípravu na používání dešťové vody jsme už z finančních důvodů nezvládli. Topení k rozdělovačům podlahového topení je v mědi a dělal ho instalatér. Elektriku jsem dělal sám. Vše je zavedeno do jednoho místa a připraveno pro chytrou domácnost. Zatím používáme ale jen ovládání garáže a osvětlení v garáži. Zbytek není ještě dopojen. Podlahové topení jsem dělal sám. Použil jsem IVAR trubky 17x2 PEX plastové. Jsme spokojení. Pokládka byla celkem sranda. Dělali jsme to systémem Tracker a bez problémů (použito 1700 m trubek). Dále jsem dělal rozvody pro rekuperaci. Tady jsme také použili Flexi trubky, stažené do rozdělovačů umístěných na půdě. Jednotka zatím není, to snad letos dodělám, ale až s podkrovím. Jednotku chci i se systémem chlazení. Dále jsme dělali trubky pro centrální vysavač. Agregát je od CV Husky a je umístěn v garáži. S používáním jsem spokojen. No a taky se dělalo potrubí na střechu pro digestoř a pod střechou je umístěn motor. To je taky super věc – digestoř vůbec nehučí.

Koupě pozemku a elektropřípojka
Stále víc a víc jsem přemýšlel, že dům bude tou pravou volbou. Otázkou bylo, kde. Má představa byla cca do 50 km od Prahy z důvodu dojezdu. Pracovně budu tak jako tak v Praze skoro každý den. Nicméně, klid vesnice je klid vesnice, což znám od rodičů a naší chalupy. Čas od času jsem brouzdal po serverech s nemovitostmi a hledal ideální stavební pozemek za slušnou cenu. Rovinu (ač výhled do údolí někde na kopci má neskutečné kouzlo) o rozloze cca 1 000 m2 a s dostupností inženýrských sítí. Po dlouhém hledání se mi čistě náhodou podařilo najít v únoru 2019 inzerát na pozemek (ornou půdu určenou ÚP k výstavbě). 1 431 m2, sice toho času bez sítí, ale vše v dosahu (na okraji pozemku či přilehlé silnici). Malá vesnice nedaleko Slaného, ideální dostupnost do Prahy s ohledem na plánovanou dostavbu D7. Kontaktoval jsem makléřku, byl volný. Po prohlídce jsem asi týden váhal, zda-li ano či ne. Zájemců bylo nakonec více, ale s ohledem na možnost okamžité platby jsem byl vybrán. Vyřizení formalit trvalo cca 14 dní a 1. 3. 2019 byly podepsány kupní smlouvy. Jako první jsem chtěl na pozemku vybudovat sítě, respektive alespoň elektrickou přípojku. Z různých zdrojů jsem měl informace, jak to ČEZu trvá a může se to protáhnout až na rok. Já měl v plánu v roce 2020 začít s výstavbou a už jen s ohledem na budoucí hypotéku je pro banky lepší pozemek zasiťovaný. Neváhal jsem tedy a na konci května podal žádost o připojení (3X25A). Žádosti bylo vyhověno a obratem ze strany ČEZu vybudován svod do pojistkové skříně na sloupu. Instalace měřícího pilíře se mi trochu protáhla kvůli pracovní vytíženosti, ale i s prodloužením termínu byl na počátku prosince pilířek připojen. Zvolil jsem kombinovaný pilíř sestavu Helga pro elektroměr a plynoměr. Mám to štěstí, že obec je plynofikována. Nejsem ještě rozhodnut, zda--li plynem i topit nebo zvolit TČ. Nicméně přípojka není nikdy ke škodě a tak či tak chci plynovou varnou desku. Přípojku plynu budu řešit v roce letošním, případně až se stavbou. Během zimního období chci ještě pozemek vykácet a vyčistit.

Příprava pozemku
Křovinořez jsem opatřil pilovým kotoučkem, který umí řezat malé stromky. Vyřezat prostor o rozloze 1000 m² nebyl problém, horší to bylo s větvemi. Ty jsem nakonec postupně odvážel do sběrného dvoru, kde to použijí na výrobu štěpky. Pálení větví jsem zavrhnul, bylo toho opravdu hodně.

Podlahy, stropy, kanalizace & TČ s rekuperací
Podlaha se musela vysát stavebním vysavačem, což nebyla sranda, jelikož zbytky prachu z našich VP cihel ucpávaly filtr, a ten se musel co pět minut jít ven vyklepat. Ještě před položením polyše si přijel Regulus natáhnout trubky od TČ do TM. Pak se mohla deska začít "vystlávat" polystyrenem - 2 vrstvy po 10 cm. Nerovnosti od základovky byly zarovnány drceným polystyrenem - byl lacinější než liapor. Po polystyrenu přijeli topenáři nainstalovat teplovodní rozvaděč do TM a položit hliníkovou folii i trubky. Po pokládce se kvůli termínu čekalo na anhydrit asi 14 dní.

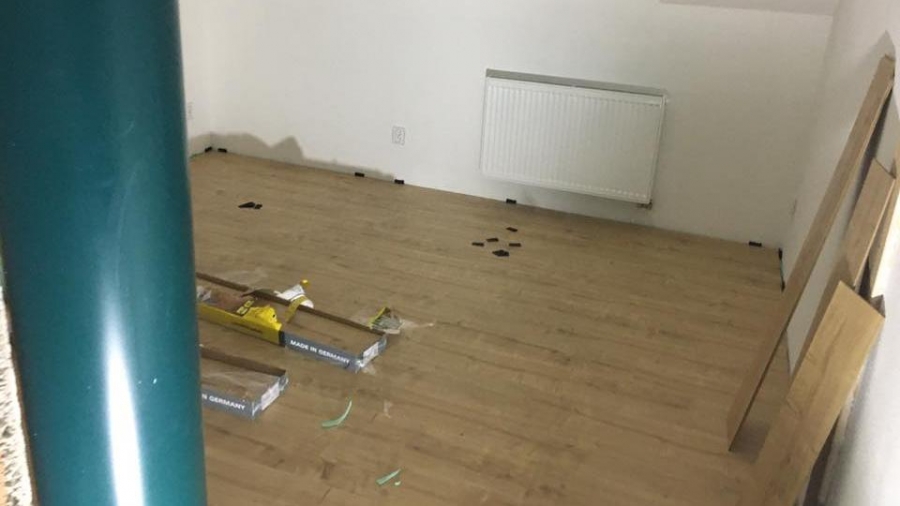

Podlahy, obklady, elektrika
Příští týden budeme bagrovat a konečně domeček připojíme k sítím. Prý by se hodil větší rozvaděč. I pan elektrikář říkal, že nám měl říct větší, nějak se přepočítal. No ale hlavně, že to vyšlo :-D Mozaiku máme od KeramikaHasek, ale název už nevím. Prý čistá práce, to už je pohoda... Ale je to vše hodně únavné. Ta hrubá byla pohoda.
Reklama

Malování, světla, topení
Prostě mraky práce, která skoro není vidět. Teda, kafe na stěně a díra ve stropě je vidět dost. Začalo to tím, že jsme si museli vymyslet, kde budou světla a topení. V projektu klasika, uprostřed místnosti lustr z roku 1983 a čau. Složku elektriky jsme snad ani neotevřeli. Nakonec jsme dělali vše za pochodu. Světla nakonec budou komplet všude "vestavná" podhledová LED, plus mraky led pásků. Jen z "ufa" spustíme nějaké snad hezké stínidlo :) Největší oříšek byla hlavní místnost. Nakonec v místnosti 38 m2 máme 6 světelných okruhů. Topení celkem v pohodě, to je vždy většinou uprostřed místnosti. Jen klasika, hlavní místnost, tam to zase musí být nějaké super-truper, prostě výmysly level milion osm. Takže zapustit (sdk kaslíky). Topení ve stropě, no :-D

Poslední dodělávky uvnitř
Rastry pro SDK stropy byly v celém domě během pár dní. Musely být trochu hustší (myslím po 80 cm) kvůli použití protipožárních 15mm SDK desek. Elektrikář na rastry pak dotahal kabely osvětlení, datové a anténní kabely. Já si mezitím nad rastry dodělal potrubí vzduchotechniky (z šedých HT trubek 110), které jsem pak na rastry ukotvil. Pak přišla na řadu folie s páskami a samotné SDK desky. Pak už jen tmelení a broušení – šlo to chlapům od ruky. Dělali to celkem tak 14 dní práce (127 m2), bez jakýchkoli reklamací. Nakonec na rastry přišlo 2 x 20 cm minerální vaty Ursa Pureone 39.

Vrtaná studna a elektro přípojka
Poptal jsem si hydrogeologa, který udělal posudek a dal kontakt na pána, co dělá projekt. Když jsem si zažádal o povolení, navržené místo nebylo vhodné, takže se studna posunula o 10 metrů - vzhledem k sousedově studni a ČOV. Po třech měsících od zažádání bylo vydáno povolení, hydrogeolog následný týden vyvrtal, další týden čerpací zkouška - ta vyšla hodně dobře. Další týden čekání na laboratorní rozbor - voda pitná, hluboká nakonec 50 metrů. Vůči okolnímu terénu musí studna (skruž) koukat min 30 cm. Mohu jít s terénem i o metr níže - lepší kvůli autům z parkoviště, uvidí se příští rok.

Jak čas letí aneb čas na stavbě stojí
Elektro přípojku se podařilo připojit teprve 7. 8. 18. Původní termín (24. 7. 18) nevyšel, jelikož si ČEZ - úřednice všimla, že ČEZ distribuce je psána na mě a vybraný poskytoval energie (šťávy) MND je napsán na manželku. Ano, koncovka "-ová" za příjmením je velmi zásadní. Tzn.celý vstupní cyklus od ČEZ distribuce bylo potřeba absolvovat znova od začátku. ČEZ nám nainstaloval měřák a zatím máme tarif na stavbu 200 Kč měsíčně. Mezitím jsem vybral dodavatele pro projekt ČOV. Výběr konkrétní čističky a výrobu vodoměrné šachty (www.aquacontact.cz). Dle novely 2018 bych projekt na ČOV již nemusel mít, ale úřednice řekla, že musíme (takže, co se dá dělat). Za čtyři týdny jsme byli o 10.000 Kč chudší, a to je pouze zaplacení vodoměrné šachty.
Reklama

Vodovodní a elektro přípojka

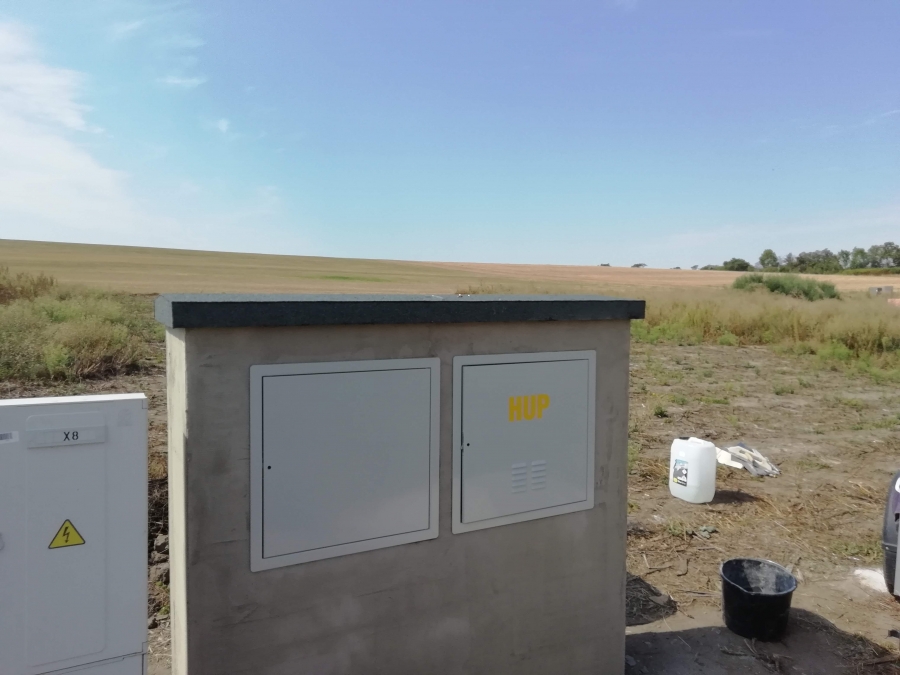

Abychom oslavili začátek prázdnin, pustili jsme se, za pomoci rodinného odborníka na elektro, do výkopu díry pro elektro rozvaděč, který má v sobě zabudován i stavební rozvaděč. Umístění je hned vedle pojistkové skříně na hranici pozemku. Vykopat díru, usadit skříň a zabetonovat (suchý beton).

Systém dešťovky do WC do 30 tisíc nebo na zalévání do 20 tisíc. BEZ DOTACÍ
A navíc to VŠE lze řešit "za pár kaček" a bez dotací. Tedy zde uvedu postup, jak jsem vše udělal já, s jakým cílem a co to stálo. Ekonomiku navracení investicí zde nebudu řešit, to si rozhodněte sami. Tady uvedu pouze to, kolik to stálo mě. Neberu čas, to je jiná pohádka. Pouze investice.. Postup je dvojí a to sice: A - používání dešťovky pro zalévání B - používání dešťovky pro zalévání plus do WC

Aplikace UtilityReport vám výrazně usnadní získání stavebního povolení
Pokud máte pocit, že je aplikace zbytečná, a že si stejně všechno můžete obeslat a pozjišťovat na internetu sami, vyvedeme vás z omylu. Většinou byste museli obeslat v průměru 12-15 subjektů, ale například v Praze jich je i více než 30. S UtilityReportem to zvládnete vše najednou. Jeho výhoda je v tom, že se jedná o hromadnou podatelnu žádostí. Vy si vše „naklikáte“ jen jednou a UtilityReport rozešle žádosti elektronicky do všech podatelen, jako například T-Mobile, CETIN, Innogy a dalším, kteří vás pak sami pěkně kontaktují s vyjádřením o existenci sítě. Stejně tak, pokud je nutné na některou podatelnu poslat dopis poštou, i ten vám v rámci hromadného podání UtilityRreport připraví.

přípojka elektřiny+ doprava unimobuňky

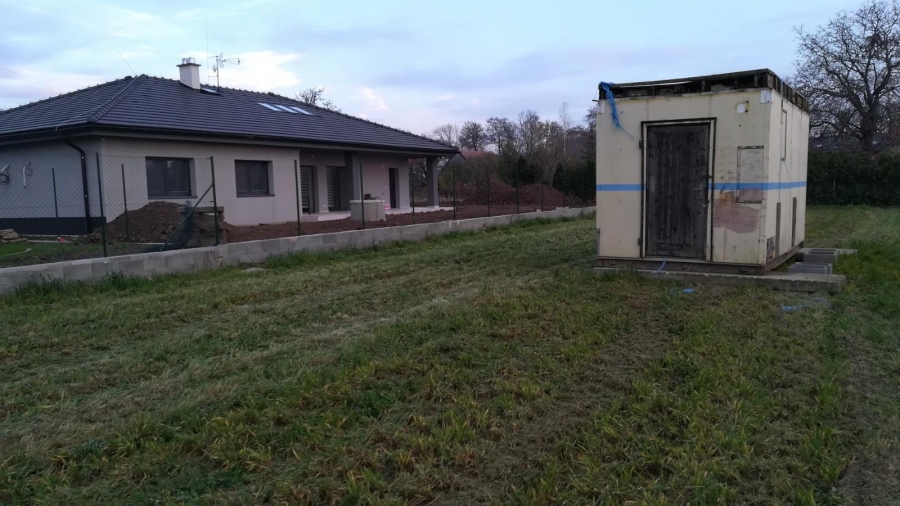

Jako první jsme začali řešit připojení na elektřinu od ČEZu a na webovém portálu bazoš jsme našli použitou unimobuňku, která měla sloužit jako zázemí pro stavebníky. S přípojkou ČEZu mi pomohl kolega, který má oprávnění a veškeré elektrozkoušky. Unimbuňku jsme dovezli z obce Hynkov (cca 10km od Olomouce). Pronajal jsem auto s hydraulickou rukou, které unimobuňku naložilo na valník a dovezlo na náš pozemek. Při sundávání z plošiny se nám unimobuňka v jednom rohu rozjela, což mělo bohužel tragické následky, ale o tom v dalším článku :).

Připojení elektřiny
Žádost o připojení jsem podávala v květnu 2017 na distribuci ČEZu, zvolila jsem jistič 3 x 40 A s myšlenkou „Lepší víc než míň“, až později jsem z různých zdrojů zjistila, že je to zbytečně moc a hlavně, zbytečný výdaj = 20.000 Kč. Ale zaplatila jsem 50 % podle pokynů ve smlouvě. Požádala jsem pak tedy o snížení na běžných 3 x 25 A (za 12.500 Kč) a vše proběhlo bez problému. Přípojku nám pak udělali přesně o rok později, v květnu 2018. Ačkoliv ve smlouvě sami uváděli do 9 měsíců (haha). Nicméně jsem pak doplatila zbytek ceny a teprve v té době nám došlo, že už jsme dávno mohli mít vyřešenou pojistkovou skříň. Tím se nám čekací doba opět trochu protáhla. Nakoupili jsme Ytong a podle typových skříněk na internetu jsme vymysleli „stavbu“ i na pozdější připojení plynu a dokoupili jen dvířka. Po dokončení naší mini stavby, nás pár lidí, včetně našeho elektrikáře, upozornili, že už se to takto dělat nemůže a že budeme muset dvířka sundat, koupit typizovanou skříň a tu vsunout do vyzděného prostoru. To se nám samozřejmě nechtělo, protože taková skříň stojí mnohem víc než naše svépomocná verze. Co se dalo dělat, s hořkostí jsme přistoupili na nabídku elektrikáře, že zajistí co nejlevnější verzi. Od této situace pak zbytečně uběhli 4 měsíce, kdy pan E. neměl čas, nemohl a sliboval… V lednu nám dal vědět, že je vše namontované a připravené na revizi. K našemu překvapení se kupování nové skříně nekonalo a do připraveného prostoru se jen namontovala deska s komponenty. Nadšení se ale nezdrželo dlouho, trvalo další 2 měsíce, než jsme v rukou měli revizi, se kterou jsme dorazili zpět na distribuci ČEZu a už šlo všechno jak po drátkách, připojení do 14 dnů. Mezi tím, nám z distribuce i volali. Málem by nám zrušili celou smlouvu a celý poplatek by propadl! Podle smlouvy jsme totiž nedodrželi termín připojení. O pár týednů později jsme od elektrikáře dostali i vyúčtování, to byl zase šok...jeho nejlevnější verze vyšla na 5.500 Kč a za to se dá koupit celá skřín i s dvířky, takže opravdu jen dvířka nekupovat - bez dvířek bychom ušetřili 2000 Kč na materiálu. Celá jeho práce pak vyšla na 11.000 Kč. Naštěstí to dopadlo dobře a můžeme slavit malý úspěch. Jak je mým zvykem, shrnutí důležitých bodů: 1. Nemarněte čas a pojistkovou skříň si zařiďte při čekání na přípojku. 2. U distribuce si zjistěte, zda povolí svépomocnou skříň nebo jen tu typizovanou. 3. Nebuďte měkký jako já, jestli nejste s řemeslníkem spokojeni, tak spolupráci ukončete a najděte jiného. Pro více našich zážitků můžete navštívit blog www.ubarcidoma.cz.

Přípojky
Zato přípojka vody byla zhotovena během pár dní. Jelikož naše obec si spravuje vodovod sama a né vodárny, tak jsem si mohl přípojku zhotovit celou sám. Na pozemku se už nacházela podzemní šachta, do které jsem jen osadil vodoměr a zvenčí odbagroval a protáhl trubku. Pak jsem nabagroval trasu dlouhou 40m a položil trubku, otlakoval a zase zahrnul. Tím byla voda hotová.

Vnitřek - výsledky jdou pomalu
Od střechy uběhlo pár měsíců a my za tu dobu udělali opět spousty věcí. Po zateplení střechy jsme kotvili sádrokartonové desky. Práce šla relativně rychle. S mou výškou a zbývající sílou to bylo obtížnější. Nakonec jsme zvládli i přes drobné detaily relativně rovně. Pohled na strop, který už vypadal víc jako strop, nás těšil. Elektriku Honzík začal s rychlostí blesku. Já dělala práci kolem - když už jsem vrtala poslední díru, myslela jsem, že mi ruce upadnou. Kabelů po zemi bylo pěkných pár metrů. Bylo jasné, že podlahu budeme muset dělat co nejdříve, jinak se o kabely zabijou děti nebo pes. :-). Honzíkův tatínek nám na odpoledne přijel udělat vodu. Vše je v relativně krátké vzdálenosti, takže to nebyl takový problém. Ovšem nestihl vše, tak zasvětil Honzíka, co a jak a ten následující den vše dodělal. Příprava na podlahu byla jednoduchá. Natáhli jsme IPU po celém baráku. Nedělali jsme to na začátku, protože se po chvíli zničí a je neúčinná. Na ni jsem rozprostřela polystyren o tloušťce 7cm. Koupili jsme si termický nůž, ten byl skvělej - až na ten smrad při řezání. Na polystyren šla speciální hliníková folie. Na folii pak už kari sítě 4mm. Pro vytápění jsme zvolili elektrické topné kabely. Každá místnost má svůj okruh a ten je napojen na noční proud. A teď už je připraveno na vylití betonem. Rozhodli jsme se, že tak jako do teď - budeme dělat vše svépomocí - tudíž sami. Navézt písek a cement, rozjet míchačku a jdeme na to. Venku bylo ještě super počasí. Jedna míchačka, druhá míchačka..a mrknutím oka bylo za víkend hotovo. Nešlapat, nerušit, větrat...Po týdnu byla podlaha naprosto rovná, čistá a na povrchu vyzrálá. skvělé!!! Aaaa...hurá na perlinky - desetiminutový kurz jak na to a celý barák byl můj. Práce u které jsem několikrát vyslovila, že nechápu jak se tím může někdo živit, spousty sprostých slov a výsledek, na kterém šlo něco vidět, mne ale těšil nejvíc. Honzík mezitím dodělával elektriku a spousty jiných věcí. Vrhl se na omítky. Ty bílé zdi, které za sebou nechával, byly dechberoucí...představa, že na tuto zeď půjde už jen barva, byla úžasná. Do omítek jsem se tedy následovně vrhla i já. Máme klasické štukové omítky a nyní nám zbývají poslední tři zdi a je to. Sem tam jde vidět, že nejsme profesionálové...ale většinou tam kde bude stříň, gauč nebo květina....:-D Honzík tedy přenechal omítky mě a vyzdil nám vanu a záchod - děti byli nadšené, že nemusí v zimě chodit ven. Mezitím jsme koupili menší domácí vodárnu Gardenu ať můžeme splachovat vodou ze studny. U linky se zazdila ještě trubka, která povede ven a bude sloužit jako digetoř. Bude to nenápadný vývod s motorkem venku. Během té doby jsme ještě vyměnili dvě okna za lepší a francouzské dveře, které tam víc padnou. Elektriku stále nemáme. Nyní je to 12 měsíců od žádosti a nejvíce nás zdržela paní na stavebním úřadě, která chtěla počkat ještě ohledně nějakého projednání. Takže koncem března by měla elektrika být vybudována. Naštěstí jsme mrazy zvládli a myslím, že baráček také. Koupili jsme plynovou turbínu na plynovou bombu a ta vyhřeje jakoukoliv místost hned. Jen se musí větrat...Ale s tímhle a s krbem se to zvládlo. Řešíme podlahy, obklady a dveře. U podlah jsme se rozhodli pro dlažbu v celém baráku, kromě koupelny a dětského pokoje. V koupelně stále váháme nad kamínkovou podlahou...tak uvidíme co nám osud doporučí. Ať Vám to jde také od ruky stejně jako nám. :-)

El. přípojka, domovní rozvaděč

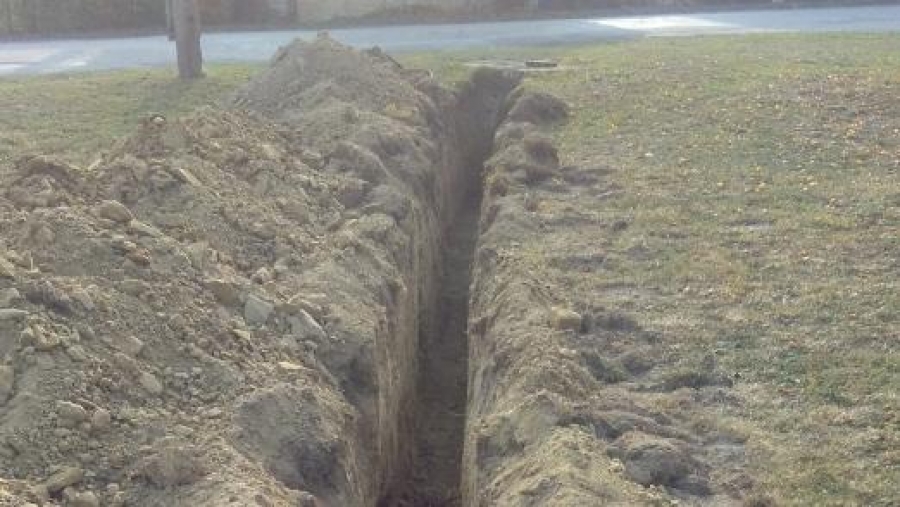

Drážka pro chráničku s vedením elektřiny je cca 80 cm hluboká, dno jsem vysypal pískem a do lože umístil chráničku. Druhý den začlo sněžit a od té doby jsem to nemohl dodělat. Takže jakmile to všechno opadne, mohu vzít lopatu a vykopat veškerou hlínu, která se do výkopu zbortila. Po vykopání proběhne zýsyp pískem, umístění výstažné pásky a zasypání zeminou. Rozvaděč : Jelikož jsem nestihl zazdít rozvaděč před omítkami, muselo se sekat do hotového. Neštěstí máme sádrové omítky, takže oprava nepůjde ani poznat Kvůli nemoci se mi opozdila montáž domovního rozvaděče, která pobehla o měsíc déle. Zapojení rozvadeče se povedlo za 23 hodin práce v kuse - muselo to být kvůli montáži TČ. Jako náplň rozvadeče byly použity komponenty od firmy Eaton. Téměř vše je zapojené před chráničojistič. Zároveň jsem koupil část zásuvek - vybrali jsme zásuvky ABB Levit v barvě bílá-kouřově černá. Jističe, které nejsou připravené na provoz jsou provizorně přelepné páskou. Co kdyby náhodou. Po zapojení rozvaděče přijel místní revizní technik, který připojil přívod a HDO do venkovního rozvaděče, odpojil stavební rozvaděč, který byl umístěn ze zadní strany kapličky, proměřil přívod do domovní rozvodnice a udělil revizní zprávu. Na základě této zprávy jsem požádal společně s PENB o změnu distribuční sazby na D57d, která poběhla úspěšně. To je rada pro ostatní. Na změnu sazby není potřeba mít elektřinu v kompletu, včetně všech světel a zásuvek. Následně jsem si zapojil pár zásuvek a konečně je barák pod šťávou :-) Připravil jsem do každé místnosti 2x UTP a 1x koax na budoucí zásuvky TV, internetu . Po rastrovani SDK je svedu do TM, kde se bude vše ovládat z jednoho místa.
Seriály
Nejnovější příspěvky na webu

Stavba domu v pandemii - 25. chytrá domácnost
7. 2. 2022
Drakovci

Sítě (elektrika, studna, kanalizace)
1. 7. 2020
Hofbuštovi

Přípojka elektriky - postup realizace
5. 6. 2020
vergdulova

Konečně bydlíme - Část druhá
5. 2. 2020
Roman a Míša

Koupě pozemku a elektropřípojka
31. 1. 2020
Martas_88
Svépomoci
Copyright © 2009 - 2023 Stavební Postupy s.r.o. Obchodní podmínkyZásady ochrany osobních údajůZměnit nastavení cookies
