Podsklepení domu

Otázku, zda investovat do podsklepení domu, si položil snad každý stavebník. Nevýhodou podsklepení jsou finance. Finanční náklady jsou jedni z důvodů, proč se stavebníci rozhodnou pro variantu bez sklepa. Naopak velkou výhodu sklepa je větší užitná plocha navíc, kterou lze využít různými způsoby. Důležitá u podsklepení je hydroizolace, do které se vyplatí investovat. Na stavbu sklepa je nejlepší použít cihly, které pomáhají udržet ve sklepě sucho a chlad.

4. stavební týden - Ztracené bednění a hydroizolace sklepa

4. stavební týden - Ztracené bednění a hydroizolace sklepa

Dnešní den nás čekalo zakládání první řady ztraceného bednění ve sklepě pod zahradním domkem. Před zakládáním bylo třeba dostat do sklepa potřebné tvárnice. Na 1 řadu vychází přibližně 1 paleta, na které je 40 tvárnic ZB DEK 30. Pro zakládání jsem si namíchal jedno kolečko betonu a postupně v kýblech nosil po žebříku do sklepa. Vystačil jsem si s jedním malým kýblem na celou jednu řadu tvárnic. Nejprve jsem založil všechny celé tvárnice a na konec jsem si nechal dořezy. Ty jsem nyní už dělal z kostek, které mají uvnitř dělicí příčku, aby se mi při betonování tvárnice nerozlomila.
Základy a sklep

Základy a sklep

A proč sklep v dnešní době? Ač se pozemek na první pohled tvářil jako mírně svažitý, po změření  se nám ukázal výškový rozdíl rohů na úhlopříčce přes 2 metry. (na 20m délky domu) Takže najednou tu byla vatianta podsklepení, nakonec podle bilance zeminy(a vyšlo to), abych nemusel nikam odvážet, jsme podsklepili polovinu domu a kus garáže, kde jsme umístili schody do sklepa, aby nám v domě neubraly prostor.  Po několika nabídkách od firem a zedníků jsem začínal ztrácet naději, co se provedení i ceny týkalo. Pak ještě navíc Hydrogeologický průzkum ukázal na obtížnější založení v tom našem materiálu (Bohdalecké břidlice a jíl), takže ne nezámrzná hloubka,ale minimálně 1.6m a víc dolů. No a nakonec osud zasáhl, slovo dalo slovo a celou spodní stavbu mám žb monolit, od profíků, ale za kamarádskou cenu. Toto samozřejmě obnášelo projekt a statický výpočet, komplet plány výztuže a mnoho dalších věcí, které jsem v životě neviděl. A vše se povedlo, pár šedin přibylo, ale sklep a základy jsou luxusní a fungují, 90m OpenSpace (to je dnes moderní :)), kdo by to nechtěl.  Celý sklep není zvenku nijak izolován, ale je voděnepropustný, Xypexová vana. Spočítáno a postaveno tak, že i když vzniknou v betonu nějaké mikrotrhliny, do kterých se dostane voda, budou tyto zaceleny reakcí vody s příměsí, Xypexem, přidanou do betonu při odlití sklepa. Zbytek pasů je napojen na sklep, tedy 2.4m pod zem, pár odskoky jdu asi do 1.8m, vše vyztuženo železem, strop a deska opět spočítána výstuž, vypletena, propojena se zdmi a pasy, a toto celé zalito najednou betonem. Cenově jsem se i s výkopy dostal těsně pod 900 000,-. Za základovou desku je to sice cena skoro děsivá, ale je v tom 90m2 suchého prostoru. Tedy ne úplně, 10m2 sebrala nádrž. K základům patří i vyřešit a zbudovat odpady a ano na fotkách žádné KG ani jiné trubky nejsou. WC, koupelnu a další jsem umístil tak, že vše je svedeno přímo stropem do sklepa, zde propojeno a vede prostupem směr čistička. Ani nevím, co mě to tenkrát napadlo, ale naplánoval jsem si do stěn prostupy pro dešťové svody, že si dám do sklepa nádrže na dešťovku. Nakonec jsem v jednom z rohů dozdil z prolejvaček dvě stěny 1.5m  a vznikla nádrž 12m3, ze které dnes napájím oba WC, pračku a pár kohoutků v domě a navíc se pak objevil dotační program Deštovka, nechal jsem si uděkat projekt, vyřídil pár papírů a včera mi přišly peníze z Fondu životního prostředí. To potěšilo. Pokud se to zdá jako by to šlo samo, tak skoro ano, ale pár šedin mi přibylo, občas se něco nepovedlo, květnové přívaláky mi několikrát vyplavily vykopané pasy, čerpal jsem pár desítek kubíků vody, něco se sesunulo, posunulo, ale dopadlo to.
Samostatný sklep

Samostatný sklep

Sklep jsme chtěli, už dříve, ale pod domem by to prodražilo stavbu, tak jsme ho zamítli. Samostatný ale tak náročný stavebně ani finančně není. Navíc prozatím může sloužit jako zázemí místo chatky na víkendy a během stavby místo boudy. Na rozdíl od plechové garáže se nám do něj nikdo nepodhrabe, ani neuletí z té naší větrné hůrky. Po dokončení stavby bude sloužit dále. Navíc na pozemku nemáme žádný stín, takže v létě za něj budeme hodně vděční. A protože je pod zemí, tak nám na rozdíl od chatky nezabere kus úrodné půdy z našeho malého pozemku. Plány Původní plány sklepa byly 2x3m, ale pak jsme přidali na výsledný rozměr 3x6m. Do budoucna bude přepažen přepážkou na dvě části – vinný sklípek k posezení a část na úschovu zeleniny. Co se materiálu týče, zavrhl jsem ztracené bednění. Nemáme na pozemku elektriku a vozit mix, aby zaléval postupně po čtyřech řadách, by se asi prodražilo. Navíc jsem chtěl stihnout mokré procesy před zimou. Další varianta byla půjčit bednění a vylít to celé naráz. Nakonec jsem ale našel dvě firmy, které dělají sklepy jako prefabrikáty (firem s prefabrikovanými sklepy je více, ale našel jsem jen dvě, co mají rozumné ceny) a to nakonec zvítězilo jako nejvhodnější a nejjednodušší řešení, které ani nebude až o tolik dražší. První firma „db Betonové jímky“ (http://www.db-jimky.cz/prefabrikovane-sklepy.html) má sklepy jako jeden kus. Jsou trochu dražší, ale zase jsou vodotěsné a na stavbu nejjednodušší – prostě se jen zasypou do země. Druhá firma „Prefabet“ (http://prefabet-beton.cz/prefabrikovane-sklepni-segmenty) zvítězila jednak cenou a jednak tím, že je sklep klenutý a to se nám líbí :-) Sklep se skládá z „lehčích“ metrových dílců. Dílce se usazují na betonové pasy, poté se svaří k sobě, spáry se vypění a sklep se zasype. Realizace Holý pozemek jsem posekal a vyměřil místo výkopu na pozemku. Jámu jsem chtěl jen s rezervou půlmetru na každou stranu, ale naštěstí se to nepovedlo a rezerva nakonec byla cca 80cm na každou stranu. Mnohem lépe se pak v jámě pracovalo. Ještě ten den dojel bagrista. Hloubku jsem chtěl 2,3m, ale po čtyřech hodinách jsem ho zastavil v hloubce 1,9m, když už mi přišlo, že tam začíná být nějak vlhko. Další den jsem pak vykopal základové pasy, na které jsem chtěl sklep umístit. Pasy mají být 30x30cm. To jsem si ale nakonec rozmyslel a kvůli vlhkosti se rozhodl udělat základovou desku. Koupil jsem 12mm OSB desky v Hornbachu nařezané na míru. Pospojoval je plochými spojkami a udělal z nich šalování. Zespod jsem je umístil na kolíky, které jsem pak podle niveláku zatloukl a získal tak horní hranu přesně v rovině. Z vnější strany jsem pak desky zasypal, aby se nehnuly a z vnitřní strany je zapřel ztraceným bedněním. To navíc drželo i vykopané pasy, aby se nezasypávaly (písčité podloží). Karisíť jsem položil v celém prostoru a podložil zámkovou dlažbou. Jednu říjnovou sobotu pak dovezl mix 5 kubíků betonu. Rozhrabání a srovnání latí podle okrajů bednění zabralo asi hodinu a půl. Jelikož nemáme se stavbou téměř žádné zkušenosti, zaplavila nás nepopsaná radost, že se nám tento kousek (náš první kousek) povedl :-)Slíbená doba dodání sklepních dílců byla 9 týdnů, takže beton dostal čas na zrání a my měli do konce listopadu volno. Jediné, co jsme tedy po měsíci udělali, bylo navaření asfaltových pasů, které se v zimě ale celkem lámaly a špatně se s nimi pracovalo. A poté jsme sprejem vyznačili přesné rozměry pro usazení sklepních dílců. Na konci listopadu, po devíti týdnech dojel náklaďák se sklepem. Jelikož je to silniční auto a bylo celkem mokro a jelikož hydraulická ruka prý neunese dílce moc daleko, tak mi pán odmítl složit sklep přímo do výkopu, ale složil je jen vedle cesty na pozemek souseda. To mě trochu zklamalo, ale naštěstí se mi podařilo domluvit jeřáb, který mi to za dva dny usadí. A protože bylo škaredě, tak jsem si říkal, že je to nakonec dobře, že se počasí snad umoudří. Za dva dny se neumoudřilo. Nasněžilo. Tolik sprostých slov za minutu, které ze sebe chrlil jeřábník jsem už dlouho neslyšel :-) Jelikož se mu to v podmáčeném terénu pořád bořilo a jelikož měl hák jen na 3 tuny, zatímco nejtěžší dílec má skoro 4 tuny, tak se tvářil, že mám smůlu a tuhle práci dělat nebude. Přes všechny řeči ale pořád pracoval a během dvou hodin se vše povedlo. Na tuhle práci jsem měl být sám, naštěstí mi ale dojel pomoct brácha. Bez něj bych to asi nedal. Na přesné umístění dílců by se hodily spíš čtyři lidi. Po umístění dílců se práce nějak zastavili. Až v lednu jsem sehnal svářeče na svaření. Poté jsem pěnou zapěnil spáry a sklep přikryl pro jistotu nopovou fólií. Sklep je sice natřen asfaltem, ale jistota je jistota, ať se nám pak neloupe barva ze stěn. Poté přijel bagr a částečně sklep zasypal. Sklep jsem osadil dveřmi (futra byla již součástí vstupního dílce), které jsem natíral v naší panelákové ložnici, kterou jsem na dva týdny přetvořil v dílnu :-D. Do budoucna zbývá osadit větrací komínek do připraveného otvoru a sklep zasypat 80cm vrstvou zeminy, čímž vznikne klasický sklepní kopeček. A až jednou postavíme dům, tak ve sklepě doděláme přepážku, vymalujeme, nalepíme cihlové pásky a zařídíme posezení u vínka :-)
Reklama
Sponzorovaná reklama
Sklep + nádrž + terasa

Sklep + nádrž + terasa

Jako první přišla na řadu penetrace a pak lepení asf.pásů ve 2vrstvách. Samozřejmě se udělalo nehorázné teplo, ale udělat se to muselo. Pak jsme ošalovali základovou desku, položili výztuž a objednali domíchávač. Vše vyšlo pěkně, až na rovinnost desky, ale to jsme dohnali podbetonávkou ztraceného bednění. Od souseda jsou v nádrži dva velké schody-to je kvůli tomu, že jsme podlahou sklepa níže než soused, takže to projektant podchytil tímhle způsobem, abychom sousedovi nenarušili statiku. Následovala výstavba ze ztraceného bednění a betonáž. Což jsme vše dělali ve dvou lidech...Celkem makačka...Poté jsme objednali šalování stropu. Ošalovali jsme to dohromady s věncem (poslední šár nebyl celý, tak abychom nemuseli řezat tvárnice). Položili armování a vymysleli stahování-spád bude od domu, takže u domu se použili "stojky" pod lešenářskou tyč, podle které se to stahovalo. Bohužel jsem podcenil množství betonu, respektive jeho rozlití po desce 3x7m bylo velmi malé, takže jsme se ve dvou lidech napádlovali až hrůza. Ještě teď mě bolí záda :-) Následovalo zalévání,odšalování. Pak se lepila vnější hydroizolace z asfaltových pásů-2vrstvy. Jelikož se to docela natáhlo, tak tím jsme zazimovali a na jaře bude následovat položení polystyrenu na podlahu terasy, zatáhnutí lepidlem, tekutá pojistná hydroizolace a položení dřevěné terasy. Celá stavba se zahrne zeminou, vznikne svah, který bude osázen bylinkovou zahrádkou... Samozřejmě ještě opěrná zídka kolem cesty do sklepa. Nádrž má přepad do velkého vsaku pro dčov. Ještě přemýšlím, jak vyřešit filtraci dešťové vody-sousedi topí dřevem a voda splavuje popel a saze....
Výstavba částečného podsklepení

Výstavba částečného podsklepení

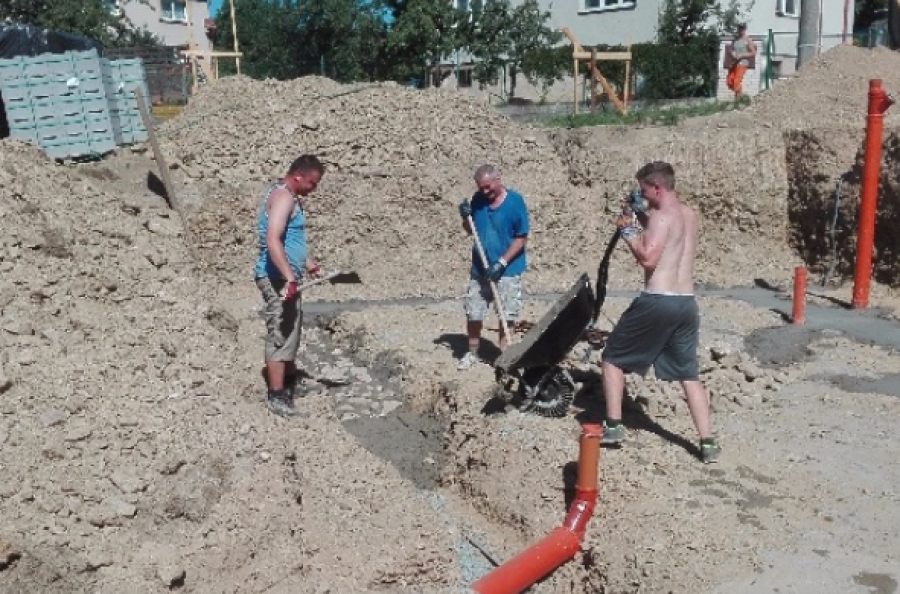

Zadní zeď ke svahu, která je opěrná, měla být podle projektu 30cm, ale pro klidné spaní jsme dali raději 40 cm. Ostatní zdi jdou už podle projektu 30cm. Do základové desky jsem navrtal díry a natloukl jsem tam 12mm roxory, které jsem ve spodní části natřel gumoasfaltem kvůli vodě. Do spodních řad jsem dával vodorovně 2x 12mm roxoru vodorovně a od páté řady jen jednu. Roxory jsem pořádně provázal a po třech řadách vyplňoval betonem, který jsme si míchali míchačkou a pak pomocí kbelíků sypali do ztraceného bednění. Původně jsem chtěl beton objednat a vylívat pomocí pumpy, ale když jsem si to spočítal, tak by to vyšlo mnohem dráž. Navíc se do práce zapojila manželka, která se skamarádila s míchačkou a betonem mi plnila kbelíky, které jsem pak nosil a ládoval beton do zdi. Při pokládání cihel jsem využil plastové klínky, abych udržel rovinu. Cihly nejsou až tak přesné a po položení řady jsem ještě přejel flexou vršek cihel. Zedník by se s tím asi tak nemazlil, ale já to dělám pro nás a chtěl jsem to mít lepší :-). Zeď rostla a já musel kbelíky zvedat výš a výš. Byla to velká úleva, když jsme celou zeď naplnili po okraj betonem. Teď už stačilo zašalovat poslední centimetry zdi do finální výšky a opět vylít betonem. Z pravé strany jsem si udělal do zdi prostupy pro přívod elektřiny a vody, které budou prostupovat uvnitř zdi do vrchní části domu. Místní vodovod není v moc dobrém stavu a tlak v něm je dost slabý, takže budeme muset použít čerpadlo, které bude umístěno v podsklepení. No, ale nakonec jsme byli rádi, že nás na vodovod vůbec připojili. Následovala hydroizolace, chtěl jsem použít tekutou lepenku, která by prý měla být lepší než ipa, ale po propočtu jsem nakonec zvolil ipu. Ipa je ověřená a za 3 dny s kamarádem jsme měli hotovo. Bylo to náročné vzhledem k terénu a místu, které jsme měli. Spoje jsem ještě přetřel gumoasfaltem.  Krásná práce a navíc jsme měli oba pěkně depilované ruce od hořáku :-). Pokračovali jsme tepelnou izolací. Použili jsme extrudovaný polystyren, který minimálně nasáká vodu a hlavně je odolný vůči tlaku, který bude na opěrně zdi značný. Dále je tam hlavně kvůli tomu, aby se nám vlhkost nesrážela ve zdi. Polystyren jsem lepil lepidlem DenBit DISPER STYRO od Den Braven. Tohle byla asi ta nejlehčí etapa, taková odpočinková.  Dále jsme dozdili ztraceným bedněním další boční zdi, které nám vrchní část domu prodlouží o 3,5m. Opět jsme si připomněli betonování. Manželka se na to vyloženě těšila. Bylo pěkné počasí, a tak nám to šlo pěkně od ruky :-). Pod opěrnou zdí jsem dům obehnal drenážními rourami a pak ještě podél bočních zdí s vývodem nahoře nad domem. Voda to je prevít a následně by mohla udělat velký problém. Následovala nopová folie s výškou 2,5m. Byla jak živá a pořád nám padala. Měli jsme sice úchyty, kterými se fólie uchytila do polystyrenu, ale zřejmě jich bylo málo a stačilo, když zafoukal vítr a fólie sjela na zem. Nechal jsem si dovést 15 tun štěrku, který nám tatrovka vysypala před opěrnou zeď. Bagr nebyl k dispozici a tak jsme za pomocí kbelíků přehazovali na druhou stranu za zeď. Mohli jsme to sice zasypat hlínou, ale to by se nám tam držela vlhkost. Štěrk vodu propustí dolu, kde by si s ní měli poradit drenážní trubky. Takže 50 cm od zdi bylo vysypané štěrkem a pak jsme zbytek zasypali hlínou, kterou jsme oddělili od štěrku netkanou textilií. Na dalších 15 tun štěrku přijel soused, kamarád s  traktorem a štěrk byl za zdí za 2 hodiny. Dále jsme vše dělali ručně a tak to trvalo docela dlouho a stálo nás to docela dost sil. Na finální úpravu svahu a na zasypání boční strany domu jsme zavolali na pomoc bagr, která nám zarovnal svah a vykopal strouhu na vrchní základový pás. Základové pásy, které nám prodlužovali vrchní část domu, jsme postavili ze ztraceného bednění a spodní řadu vylili betonem. Dále jsme zakopali odpadní roury, přívody vody z vodovodu a z nádrže na dešťovou vodu a chráničku na el. kabely. Vše zasypal štěrkem a udusal. Za námi velký kus práce a mohli jsme zase pokročit dál.
Bagrování a následná stavba sklepa

Bagrování a následná stavba sklepa

Za den byly sklepy vykopaný. Za tři dny jsme ihned udělali vylití pásů pod sklepem. Sešla se nás půlka vesnice, takže práce šla od ruky. Sraz v 6 ráno ve 12 hotovo a pak už jen pivo a pivo :D. Musím říct, že veškeré betony krom základní desky ve sklepě jsme si míchali sami. Spotřebovali jsme cca 79 t písku a 7 palet cementu. 1 paleta má 56 pytlů po 25kg. Tj 392 pytlů cementu a to se rovná 9800 kg cementu. První šár sklepa jsme si nechali založit od zedníků a zbytek už sami. Zase se nás na zdění sklepa ze SB sešlo 11. Ovšem šichta od 6:00 do 21:00 byla nekonečná, ale vše zvládnuto a sklep postavený. Stropní panely objednány a čekalo se na ně. Řidič měl přijet ve 4 odpoledne a nakonec dorazil půl osmý. Takže panely se nakonec skládaly na strop po tmě s pomocí halogenů. Zašalovali jsme věnec, vyplnili železem zalily a šlo se na druhou část baráku. Teď lituji toho, že jsme sklep neudělal pod celým barákem. Strašná práce zahazovat ty díry. Betony na základní desku opět sami s pomocí kamarádů.
Reklama
Reklama
Sponzorovaná reklama
Podzemní plastové sklepy – úsporná lednice pod zemí

Podzemní plastové sklepy – úsporná lednice pod zemí

Skladování některých typů potravin či nápojů – od brambor přes mrkev a jablka až po víno, je vždy nejlepší využít prostor sklepa, který je pod úrovní terénu a nabízí tak pro uskladnění vhodné podmínky. Ke klasickým sklepům jsou pak ty plastové velmi zajímavou a praktickou alternativou. Jednou z jejich nesporných výhod je, že se v nich jednoduchým způsobem dá udržovat neměnná teplota i vlhkost. Právě tyto parametry jsou totiž častým nešvarem mnoha klasických sklepů. Plastové sklepy díky tomu umožňují využít skvělých podmínek, ve kterých je mnohem menší riziko vytváření plísní. Skladované potraviny a další produkty tak vydrží dlouho v dobré kondici a čerstvé.
Bagrování základů a sklepa

Bagrování základů a sklepa

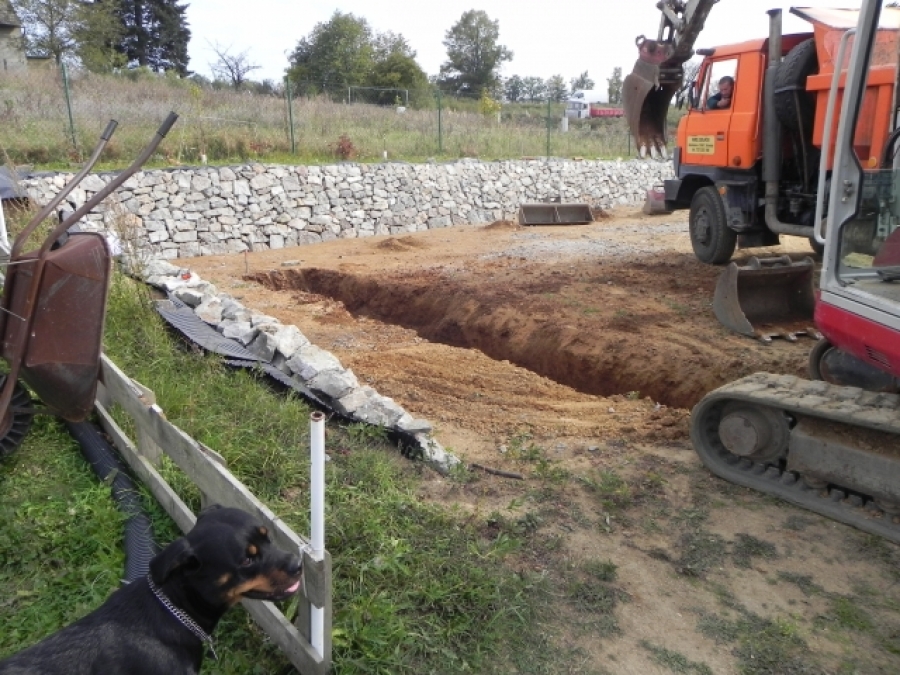

Základy jsme dělali tak, že polovinu jsme bagrovali v rostlém terénu a polovinu v násepu. Proto ta hloubka na některých fotogtafiích.
Základové pasy a ztracené bednění vč. sklepa

Základové pasy a ztracené bednění vč. sklepa

Začátkem července přijel vylévat základové pasy mix, a to hned na dvakrát (počasí neporučíš). Pasy jsme měli z důvodu svažitého pozemku výškově odstupňovány bedněním, tudíž jsme měli několik rovin, nic snadného na počítání ani na samotné betonování. Když ale bylo hotovo, zapíchali jsme dle instrukcí železné dráty ztužující budoucí ztracené bednění. Ne všechny ale byly na správném místě, což jsme poznali na začátku pokládky ztraceného bednění (ZB), některé dráty se ohýbaly, jiné ubrušovaly, atd. V průběhu července jsme začali se stavbou ztraceného bednění, dle projektu vnější obvod – ZB 40, vnitřní příčky – ZB 30 a obvod sklepa ZB 50. V nejvyšším bodě terénu 4 řady, v úrovni sklepa celkem 9 řad. Byl to pořádný záhul, hlavně pro chlapy, ženská se jen mohla dívat a házet beton z kolečka…
Strop sklepa a komín

Strop sklepa a komín

Zároveň bylo také potřeba začít zdít komín. Při této realizaci jsme zjistili v plánech od projektanta první chybu a to takovou, že je potřeba mít komíny dva. Pro každé topné těleso jeden-krb a kamna na tuhá paliva. Jelikož nemáme k pozemku natažený plyn, tak se veškeré vytápění bude realizovat pouze dřevem v kamnech na tuhá paliva, a v krbu na občasné vytápění. Projektantka nám však zakreslila do plánů komín pouze jeden a to tak že bude vše svedeno do komínu jednoho. Ve sklepě kamna a v přízemí krb. To nám však topenář vyvrátil s tím, že by to při kolaudaci neprošlo. Naštěstí mě projektantka uklidnila s tím, že se komíny mohou umístit vedle sebe, a že nebudou ničemu jak ve stavbě tak na střeše v rozložení trámů vadit.
Reklama
Reklama
Sponzorovaná reklama
Zdění sklepa

Zdění sklepa

Na první řadě, která se pokládala do suchého betonu a tím se také dobře vyrovnávala, si zedníci dali velmi záležet, a když se potkali na konci tak byli v dokonalé rovině. Tím to také však skončilo. Ztracené bednění vypadalo naoko přesně, ale po třetím šáru se nerovnosti začali projevovat. Tvárnice byli sem tam o mm širší nebo vyšší a jejich vyrovnávání plastovými klínky bylo na každé z nich potřeba.
Základová deska

Základová deska

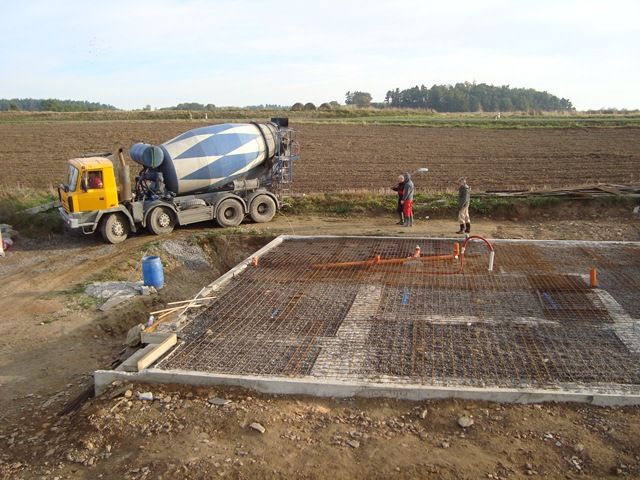

Následující den 28.6.2010 v 17:00 přijel bagrista na parcelu a v 20:30 už byl na cestě domu a dílo bylo hotovo.
Sklep

Sklep

Avšak velikost naší zahrady nabízí zasadit nějaký ten ovocný strom. A ovoce je potřeba někde skladovat. Proto jsme se rozhodli postavit si sklep samostatný. Umožnil nám to i náš pozemek, který je v mírném svahu (na 20 m zhruba 1,5 m klesání). V rámci zavážení a srovnávání terénu kolem domu nám vznikla mez do které jsme sklep mohli zakousnout a taky jsme ho zakousli. Sice jsme zvolili opačný postup, kdy jsme prvně postavili sklep a pak ho zavezli, ale výsledek je v podstatě stejný.
Betonování základů a základové desky ve sklepě

Betonování základů a základové desky ve sklepě

Betonování bylo objednáno na sobotu na osmou hodinu ranní, ale již v sedm hodin volal řidič, jestli může přijet tak o dvacet minut dříve. Neměli jsme nachystané úplně vše, a tak se ráno muselo zrychlit nachystat vše co by mohlo být potřeba. Problém byl s prvním základovým pásem, kde zůstal pouze úzký prostor pro nájezd mixu, a tak se udělal dodatečně přejezd z trámků 10krát10 cm, jak se ale ukázalo zbytečně, protože při prvním najetí 50ti tunového mixu praskl jako sirky. Naštěstí se napasoval do země a udělal rovinu.
Reklama
Sponzorovaná reklama
Bagrování základů a sklepa

Bagrování základů a sklepa

Bagr byl domluven na sedmou ráno, aby se začalo co nejdříve. Dorazil však o půl hodiny později, ale vše napravil bagrista svou šikovností a přesnou prací. Po hodině se spustil slejvák a mysleli jsme, že jsme skončili. Naštěstí trval jen pět minut a tak se pokračovalo i když už v blátě. Asi po třech hodinách prací mě bylo jasné že to není jen na osm hodin, ale spíše na celý den, ne-li na dva. Hlínu jsme odváželi jen kousek opět na zahradu, kde jistě dobře poslouží. Byli jsme mile překvapeni, že i dva metry pod úrovní země byla krásná hlína, takže nemáme žádný odpad ve formě jílů a písků. Naštěstí se našlo i pár lidí kteří si pár fůr hlíny odvezli, jinak by už nebyla kam dávat.
